◇문성요 새만금개발청장이 20일 도청 기자실에서 새만금기본계획 변경안에 대해 설명하고 있다.
새만금 일대 매립공사를 민간이 아닌 공공기관이 주도한다. 또한, 현대차그룹이 추진할 AI 데이터센터가 내년 3월 착공 예정으로 새만금 9조원 투자가 본격화될 전망이다.
새만금개발청(청장 문성요)은 20일 이같은 내용이 담긴 새만금 기본계획(MP) 변경안을 마련했다고 밝혔다.
이번 기본계획 변경안에 따르면, 기존 계획상 2050년까지 매립 면적 240.5㎢를 2035년까지 169.6㎢로 조정하고 새만금개발공사 등 공공기관이 주도적으로 매립한다.
기업 수요에 따라 복합개발 할 수 있는 전략적 유보지 12.2㎢도 설정한다. 이중 산업용지는 총 37.5㎢를 공급하고 현재 1산단 중심 산업 거점을 4개로 확대한다.
수심이 깊어 매립 비용이 많이 들거나 공항 소음 등으로 토지 활용에 제약이 있는 지역은 매립하지 않고 에너지용지로 전환하는 등 용지 체계를 조정했다.
주요 간선도로인 남북3축 도로는 현재 진행중인 사전타당성조사를 거쳐 2030년 착공할 예정이며 2산단과 주변 도시를 연결하는 도로망도 보강한다.
또한, 새만금을 로봇‧인공지능 첨단산업 거점으로 육성하기 위한 법인세‧관세 감면 등 세제 지원을 지속 확대한다.
새만금이 글로벌 수준 규제 혁신 거점으로 도약하도록 메가특구 지정을 노력하고, 재생에너지 설비용량을 확대(7→10GW)해 법인세‧부담금 감면 등 혜택이 있는 RE100 산단도 추진한다.
주변 도시와 상생하는 광역적 성장전략도 반영했다. 새만금 1산단은 로봇‧인공지능 산업, 2산단은 지역 특화 첨단 기계산업, 3산단은 수소 특화산업, 4산단은 RE100 전후방 산업 거점으로 육성한다.
새만금과 주변 도시를 보다 편리하게 오갈 수 있도록 광역철도, 광역 간선급행버스(BRT) 노선 확충 등 광역인프라 구축 방향도 제시됐다.
또한, 전북권 전체의 균형 성장으로 이어지도록 새만금 내 도시용지를 조정해 주변 도시에 이미 갖춰진 주거‧교육‧의료 기능 등 정주 여건을 최대한 활용한다는 계획이다.

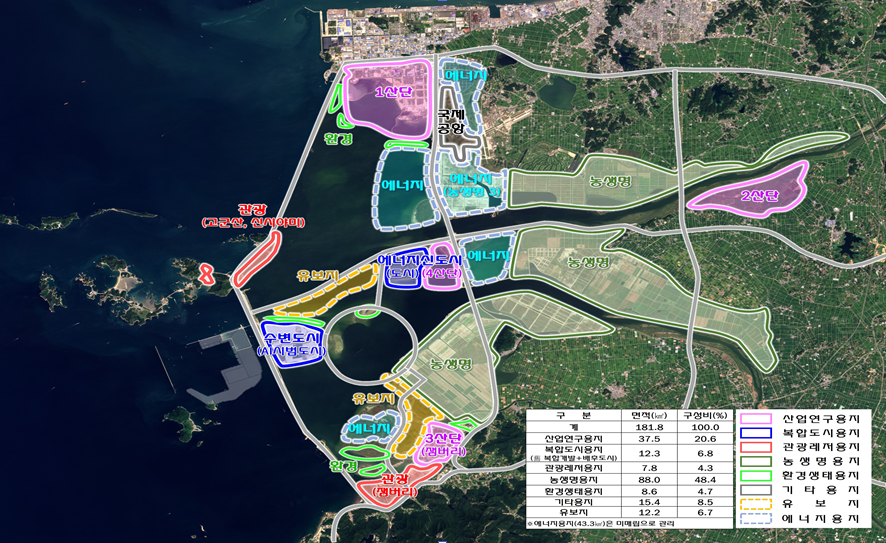

◇새만금 기본계획 용지체계 변경안
환경과 조화를 이루는 지속가능한 계획도 담았다. 생태적 보전 가치가 높은 구역 등은 환경생태용지 위치와 면적을 조정해 개발에 따른 훼손을 줄인다.
탄소배출 감축을 위해 건물‧에너지 분야 탄소 배출을 줄이고 수소차‧전기차 등 친환경 교통수단을 확대하는 등 다양한 방안도 제시했다.
새만금호 내 수질개선과 홍수 예방을 위해 배수갑문을 증설하고 이와 연계한 조력 발전시설 설치도 추진한다.
특히, 농업용지 3공구를 에너지용지로 전환하는 등 현대차그룹 지원 방안도 이번 기본계획 변경안에 담았다.
정부는 현대차그룹의 9조 원 투자가 차질없이 진행되도록 부지 공급뿐 아니라 신속한 행정 절차를 지속 지원해 나갈 예정이다.
현대차그룹 투자 핵심인 로봇제조공장, AI DC는 1산단 7공구에 들어설 예정이다.
이번 기본계획에서 에너지용지로 전환한 농업용지 3공구는 육상태양광 부지로 제공하고, 현대차그룹은 여기에서 생산한 재생에너지를 수소 생산시설 등에 공급한다.
현대차그룹에 따르면, 2027년 3월 AI DC 착공을 시작으로 2027년 말 태양광 발전 및 수소 생산시설 착공도 단계적으로 추진한다.
아울러, 현대차그룹은 AI DC를 지난 2월 27일 발표한 계획 대비 중장기적 수요를 고려해 추가 투자를 검토중이며, 연관기업의 새만금 동반 투자를 위해서도 지속 노력하고 있다.
이에 따라 새만금청은 AI DC가 들어올 수 있도록 오는 9월까지 1산단 개발실시계획을 변경할 예정이다.
새만금청은 현대차그룹 및 연관기업 인력들이 1산단 내에서 생활할 수 있도록 1산단 토지이용계획도 변경한다.
또한, 현대차그룹과 함께 로봇‧자율주행‧수소차‧DRT 등이 구현되는 첨단 모빌리티 중심 도시 구축을 위해 국토교통부와 함께 수변도시를 AI 시범도시로 지정해 피지컬 AI 실증에 적극 활용한다는 방침이다.
이어 현대차그룹 추가 투자 확대와 연관기업 입주에 대비해 산업 용지와 인프라 여건도 선제적으로 조성할 계획이다.
새만금청은 24일 주민설명회를 시작으로 관계기관과 시민‧사회단체 등 의견을 듣고 9월 중 공청회를 개최할 예정이며, 이를 종합해 기본계획 변경안을 마련한다. 이후 새만금위원회 심의 등을 거쳐 10월까지 기본계획을 확정할 예정이다.
